Đối với các nhà thầu, luôn có rất nhiều rủi ro rình rập. Việc lường trước những rủi ro có thể phát sinh. Từ đó đề xuất các giải pháp khắc phục, hạn chế rủi ro mang lại cho nhà thầu lợi thế rất lớn khi cạnh tranh trên thị trường nhà cao tầng đầy biến động. Bằng việc giới thiệu một số rủi ro thường gặp nhất, thi công cọc nhồi tại Tây ninh hy vọng sẽ giúp ích cho các nhà thầu trong việc xây dựng biện pháp thi công. Từ đó mang lại lợi ích kinh tế cao nhất cho nhà thầu và cả khách hàng.
1. Trong quá trình thi công cọc nhồi tại Tây ninh có thể xảy ra một số rủi ro chính như sau:

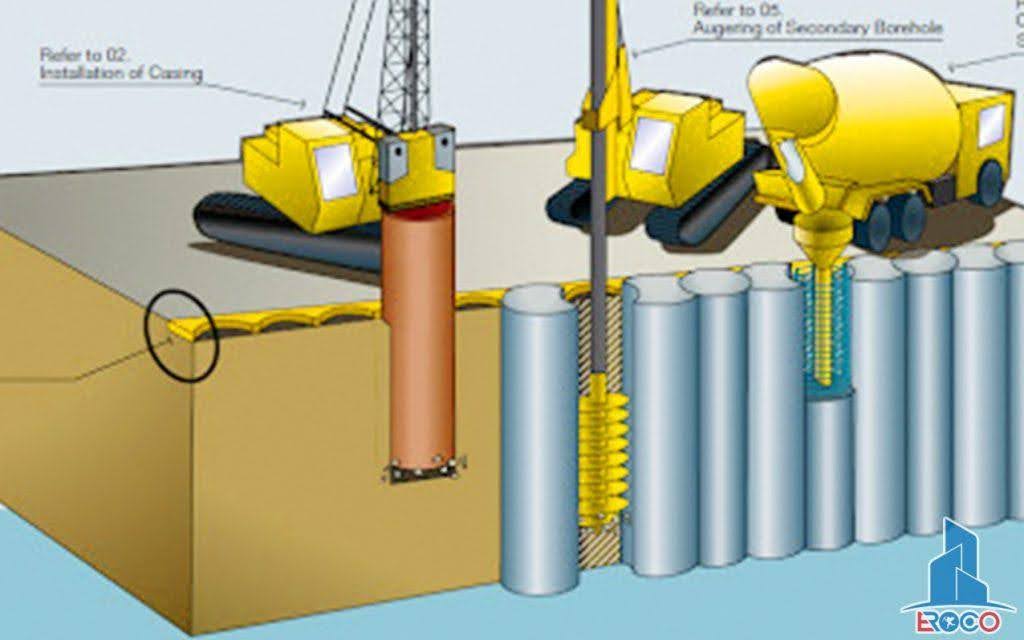

1.1 Rủi ro khi khoan lỗ:
Trong quá trình khoan thường gặp phải các rủi ro sau:
* Vị trí khoan sai: Nguyên nhân là do sai sót trong quá trình định vị cọc.
* Sập thành hố khoan: Có nhiều nguyên nhân dẫn đến sập tường lỗ, bao gồm cả nguyên nhân tĩnh và nguyên nhân động.
- Nguyên nhân tĩnh chủ yếu khi thi công cọc nhồi tại Tây ninh:
+ Độ dài của ống vách tầng địa chất phía trên không đủ xuyên qua các tầng địa chất phức tạp;
+ Duy trì áp lực cột dung dịch bentonite trong hố khoan không đủ; Mực nước ngầm có áp lực tương đối cao;
+ Trong hố có hiện tượng mất dung dịch bentonite. Nguyên nhân do trong tầng cuội sỏi có nước chảy hoặc không có nước;
+ Tỷ trọng và nồng độ dung dịch bentonite không đủ. Hoặc ử dụng dung dịch giữ thành không thoả đáng;
+ Do tốc độ khoan lỗ nhanh quá nên chưa kịp hình thành màng Cake.
- Các nguyên nhân ở trạng thái động khi thi công cọc nhồi tại Tây ninh:
+ Ống vách bị biến dạng đột ngột hoặc hình dạng không phù hợp khi thi công cọc nhồi tại Tây ninh.
+ Ống vách bị cong vênh trong quá trình điều chỉnh làm cho đất bị lỏng;
+ Khi đặt bàn xoay trực tiếp lên ống vách. Lực rung hoặc phản lực quay có thể làm giảm độ bám dính giữa vỏ và đất;
Khi hạ lồng thép xuống, lồng thép va vào thành lỗ khiến màng dung dịch hoặc thành lỗ bị vỡ;
+ Đổ bê tông chờ quá lâu sẽ làm mất nước dung dịch đỡ tường, khiến dung dịch nói trên không đạt yêu cầu về mật độ, khiến tường bị sập.
* Không rút được đầu khoan lên:
Hiện tượng sập vách phần đất đã khoan dưới đáy ống vách chưa kịp hạ. Nó xảy ra ngay sau khi mất điện làm nghiêng đầu khoan. Đầu khoan bị vướng vào đáy ống vách. Nó bị toàn bộ phần đất ập xuống bao phủ nên không thể rút đầu khoan lên được.
* Gẫy cần khoan: do cần khoan nghiêng. Ma sát thành hố khoan với gầu khoan lớn.
1.2 Khi hạ lồng thép và đổ bê tông
* Ống siêu âm bị cong oằn, hở dẫn đến tắc ống:
Việc hàn nối măng sông không được kiểm tra và thử kỹ càng do đó bị hở. Khi đổ bê tông và bùn chui vào trong ống làm tắc ống. Việc định vị các ống không chặt chẽ và công nhân lái cẩu không cẩn thận. Việc này làm ống thép va đập dẫn tới bị cong oằn. Đây cũng là một nguyên nhân không thể thử siêu âm được trong quá trình thi công cọc nhồi tại Tây ninh.
* Trồi cốt thép khi đổ bê tông thi công cọc nhồi tại Tây ninh
Cốt thép bị trồi có 2 nguyên nhân chính:
– Trồi cốt thép do ảnh hưởng của quá trình rút ống vách:
+ Thành ống bị méo mó lồi lõm;
+ Cự li giữa đường kính ngoài của khung cốt thép với thành trong của ống vách quá nhỏ. Vì vậy có thể kẹt cốt liệu to vào giữa, khi rút ống vách cốt thép sẽ bị kéo lên;
+ Do bản thân khung cốt thép bị cong vênh. Ống vách bị nghiêng làm cốt thép đè chặt vào thành ống.
– Trồi thép do lực đẩy động của bê tông:
+ Khi thi công cọc nhồi tại Tây ninh, bê tông rơi từ trên xuống thế năng chuyển thành động năng. Chiều cao rơi bê tông càng lớn. Tốc độ đổ bê tông càng nhanh thì lực đẩy động càng lớn. Nếu lực đẩy động lớn hơn trọng lượng bản thân của lông thép. Cốt thép sẽ bị trồi.
* Tắc ống đổ bê tông: do thời gian chờ giữa các xe vận chuyển bê tông quá lâu. Do độ sụt bê tông quá nhỏ (bê tông khô). Đường kính cốt liệu quá lớn (lớn hơn 1/3 mặt đường (thấu kính bơm)).
* Hố sụt lún khi đổ bê tông:
Do thời gian đổ bê tông quá dài. Ống đổ bê tông lắc lư nhiều. Chiều cao đổ bê tông quá cao dẫn đến lực đẩy động của bê tông ở đáy lỗ.
1.3 Khi rút ống vách
Không rút được ống vách lên: do điều kiện đất (chủ yếu là tầng cát). Lực ma sát giữa ống chống với đất nền xung quanh lớn hơn lực nhổ lên hoặc khả năng cẩu lên của thiết bị không đủ. Ống vách hoặc thiết bị tạo lỗ nghiêng lệch. Thiết bị nhổ ống vách không phát huy được hết khả năng. Lưỡi nhọn ống vách bị mòn. Điều này làm tăng lực ma sát giữa ống vách với tầng đất. Thời gian giữa 2 lần lắc ống quá dài cũng làm cho việc rút ống khó khăn…
Trên đây là nhiều rủi ro có thể xảy ra khi thi công cọc nhồi. Chọn được một đơn vị thi công móng cọc tốt sẽ giải quyết những vấn đề trên.
>>> Xem thêm: KHOAN CỌC NHỒI ĐÀ NẴNG
2. Liên hệ thi công cọc nhồi tại Tây ninh uy tín
Nếu bạn đang có nhu cầu thi công cọc khoan nhồi cho dự án xây dựng của mình. Hãy liên hệ ngay với chúng tôi – thi công cọc nhồi tại Tây ninh tại khoan nhoi.com qua Hotline 09.11.22.46.46. Chúng tôi cam kết đem đến cho bạn những giải pháp xây dựng chất lượng và đáng tin cậy.
